mardi 31 mai 2011

Pose du pare-pluie sur le mur Nord

Maintenant que l'isolation du mur Nord avec la fibre de bois est faite, il faut d'urgence la protéger en posant le pare-pluie. En effet, les baches ont eu beau tenir le choc face au violent orage qui s'est abatu Lundi sur le plateau, il n'est pas conseillé de laisser trop longtemps la fibre de bois exposées aux intempéries.
Les charpentiers, débache partiellement le mur et commencent à poser le pare-pluie Diffutherm en 52mm de chez Pavatex, au niveau du rez de chaussé. Il s'agit d'un pare-pluie qui peut et sera ensuite crépi.
Hélas le temps vire à nouveau à l'orage dans la matinée et ils sont obligés de s'arrêter.
Nous espérons que le temps sera plus clément demain et qu'il pourront reprendre...

lundi 30 mai 2011

Lisses basses de la remise et suite de la pose de l'isolant

Ce matin, les charpentiers Stéphane et Joël ont préparé l'arrivée des murs de la remise prévue pour demain en posant la membrane polyuréthane sur la dalle ainsi que les lisses basses.
Pendant ce temps, Fred aidé de  Gérard le Padre ont continué l'isolation du toit
 Hélène est venue donner un petit coup de main pour la découpe
 Pour les rampants les plus hauts, un échaudage gentiment prêté par un ami du Padre, a été le bien venu
 Ce soir, un gros orage a éclaté sur Ger. Nous espérons que les bâches ont tenu le coup...

samedi 28 mai 2011

Pose de l'isolant dans l'ossature du mur Nord

Une fois Marylis confiée pour la matinée à Géraldine et Jérome (Merci Tatie et Tonton), Hélène, Fred et Papa Gérard s'attaquent à la pose de l'isolant Fibre de Bois Isonat en 140mm entre les montants de l'ossature
Les problèmes de dimensions des plaques d'isolant se ressentent moins aujourd'hui dans la pose verticale entre les montants que dans les rampant du toit hier et le boulot avance vite.
Hélène et Gérard assurent les mesures et les découpes
Fred se charge de la pose
et peaufine l'étanchéité
L'après-midi, nous avons le renfort de Jérôme et des cousins...
Tout le monde donne un petit coup de main
ET voilà la totalité du mur Nord de la maison isolé
Il ne reste plus qu'à bacher tout ça. En effet, de la pluie est annoncée pour Lundi et Mardi


A 16h, l'objectif est rempli. Tout le monde peut aller voir la 2ème demi-finale Montpellier-Racing

vendredi 27 mai 2011

Début de la pose de l'isolant au niveau du toit

Aujourd'hui, les charpentiers ne sont pas venus mais Hélène, Solène et Fred sont là pour commencer la pose de l'isolant Fibre de Bois Isonat en 140mm entre les chevrons du toit.
Hélène est responsable des mesures et de la découpe
Fred assure la pose
Solène, elle, surveille la voiture...
Elle a été adorable. Elle a beaucoup dormi et a donc laissé Papa et Maman travailler toute l'après-midi sauf, évidement, à l'heure du gouter
Voici une partie du résultat final.
La pose ne s'est pas toujours avérée facile. En effet, comme nous l'avions lu sur Internet, les dimensions des plaques d'isolant sont très variables d'un lot à l'autre et nous avons pu le constater.

jeudi 26 mai 2011

Début de la mise en place du pare-pluie

Alors qu'hier c'était la canicule, aujourd'hui il pleut...
Merci à Joël d'avoir bâché, dès son arrivée, la fibre de bois mise la veille dans les murs Ouest

Mise en place du pare-pluie Isoroof 52mm

mercredi 25 mai 2011

Arrivée Isolant

Arrivée de la première livraison d'isolant Isonat en 140mm
 Et c'est parti pour la pose...
 et la découpe...
Résultat final de la journée
L'isolant est stocké en grande partie dans l'abri qui s'avère fort utile!! Chut, bébé dort...

le reste est stocké à l'étage. Merci à Gérard et Bernard pour le coup de main

Les charpentiers ont eux, pendant ce temps, terminé le plancher de structure à l'étage et la pose des pré-cadre

mardi 24 mai 2011

Suite et fin du litonnage

Les charpentiers, toujours aussi efficaces, ont fini de couvrir le toit dans la matinée... enfin, presque fini car une palette de tuiles est manquante à l'appel.

Le boulot continue par le plancher de struture de l'étage en OSB 18mm.

ainsi que par la pose des pré-cadre des menuiseries (partie bardage)

Pendant je termine tranquillement l'étanchéite de l'abri, Hélène finit d'élaborer des guides pour la coupe de l'isolant

lundi 23 mai 2011

Même sans les charpentiers, le chantier continue

Pendant que Papa et Maman travaillent...


je dors... sans oublier de manger!!

vendredi 20 mai 2011

Fin du Litonnage - Couverture du toit

Aujourd'hui, fin du litonnage
Pendant que les uns litonnent, Fred, lui, badigeonnent... du Seasonite sur les pré-cadres des menuiseries ce qui va permettre de stabiliser et proteger le bois pendant ses premiers mois d’exposition aux intempéries

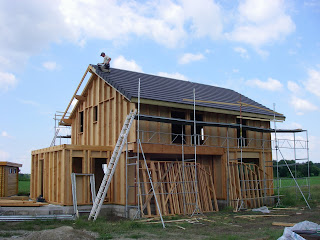

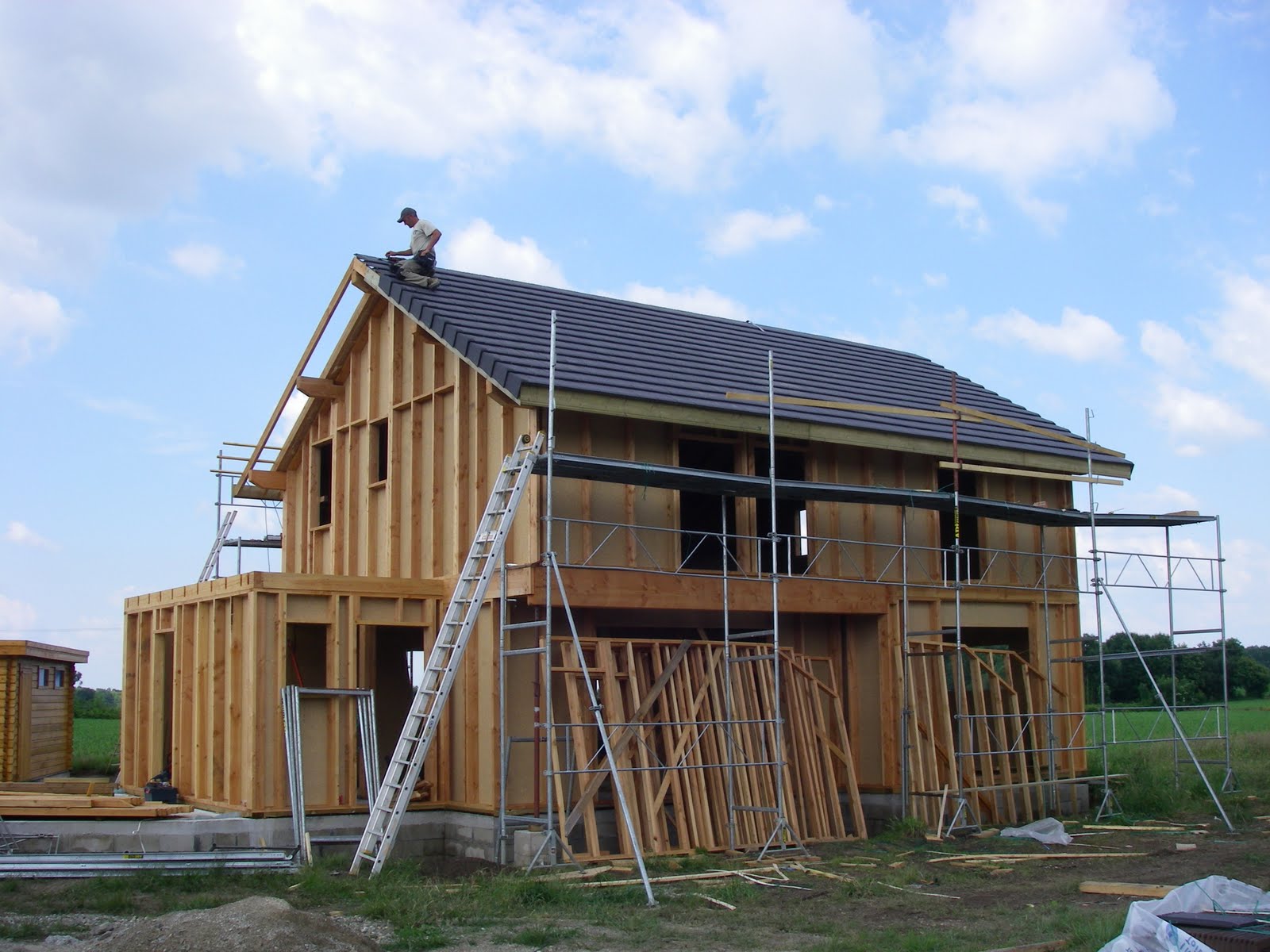

14h : Les charpentiers attaquent la couverture du pan Sud du toit
A 16h, c'est fini... C'est ce que l'on appelle être efficace!!!
Juste avant le début du week-end, ils s'attaquent au litonnage coté Nord. Lundi, il ne leur restera plus qu'à poser les tuiles de ce côté-ci de la toiture.

mercredi 18 mai 2011

Hors d'eau!

Le 2ème échafaudage en place, les charpentiers s'attaquent à la mise en place du pare-pluie sur le pan Sud de la toiture et commencent même le litonnage pour la mise en place, peut-être dès vendredi, des tuiles (tuiles plates ardoisée Huguenot Fenal qui nous ont été livrées ce matin sur le chantier).


Ça y est, la maison est hors d'eau et nous allons même pouvoir le vérifier dès ce soir, car l'orage gronde...

mardi 17 mai 2011

Bouquet Final!! Fin du Chevronnage - Pare-Pluie en toiture

Aujourd'hui, c'est la fin du chevronnage et donc de la charpente, ce qui se célèbre par la mise en place d'un bouquet sur le faitage de la maison.

"Le bouquet final est une tradition qui consiste à marquer l'achèvement du gros œuvre d'une construction par la pose d'un branchage, ou d'un arbre décoré de fleurs et de rubans, en haut de la charpente.
Cette cérémonie remonterait aux anciens cultes de l’arbre en Europe du Nord. On conservait les branchages des troncs utilisés dans la construction des charpentes pour orner la bâtisse en respect pour l’arbre sacrifié.
Au milieu du XIXe siècle, la cérémonie se passe en France, de la façon suivante :
Un compagnon tiré au sort grimpe au sommet de l'édifice pour y attacher un branchage orné de fleurs et de rubans, sous les acclamations de ses collègues. Puis les ouvriers portent en délégation chez le bailleur d'ouvrage et l'entrepreneur deux gros bouquets de fleurs, qui sont acceptés par ces derniers en l'échange de quelques pièces.
Cette cérémonie marque formellement et joyeusement la fin du chantier." (source Wikipedia)

Il parait également, selon nos charpentiers Joël et Stéphane, que "le client doit aller chercher le bouquet sans quoi il devra payer son coup".
Hélène n'étant pas montée décrocher le bouquet, nous nous plierons avec plaisir à cette "nouvelle" tradition.

Après avoir mis en place l'échafaudage côté Nord, les charpentiers s'attaquent à la couverture du premier pan de toit avec le pare-pluie Isoroof Natur en fibre de bois 35mm de chez Pavatex.


Nous sommes ce soir à demi au sec!!!

lundi 16 mai 2011

Mise en place des Chevrons et des bandes de Frein-Vapeur

Aujourd'hui, on attaque le chevronnage.
Mais avant de le mettre en place et fixer les chevrons, les charpentiers placent des bandes de frein-vapeur sur les pannes. Ces bandes permettront plus tard d'assurer une parfaite étanchéité à l'air du toit.
