samedi 30 juillet 2011

Insertion de Volets Roulants dans l'ossature bois

Nous nous sommes posés beaucoup de questions à propos des volets roulants...
Les coffres de volets roulants intérieurs posent des problèmes d'étanchéité à l'air (à moins d'étanchéisé l'ensemble du coffre avec du scotch et de prévoir un habillage ensuite) mais également d'isolation.
Il existe des blocs de volet roulant semi-lintaux à intégrer dans le mur mais aucun modèle n'a vraiment convaincu notre charpentier surtout par rapport à l'isolation.
C'est pourquoi la meilleure des solution reste les coffres de volet roulant en extérieur (souvent appelés Volet roulant Rénovation). Avec ce système là, il n'y a plus de problème ni d'étanchéité à l'air ni de perte d'isolation.
Inconvénient : les coffres sont visibles sur les façades et ce n'est pas toujours très esthétique...
Nous avons donc choisi de mettre des volets roulants en extérieur seulement au niveau des fenêtres des 3 chambres de l'étage là où les volets roulant peuvent être camouflés par l'avant-toit.
Voici quelques photos de la mise en œuvre :
Les charpentiers d'EPCC nous ont fabriqué des pré-cadre "sur-mesure" : ils ont ainsi prévu des glissières de descente du volet dans le pré-cadre de façon à ce que cela soit, au final, le plus esthétique possible
Et voilà le résultat une fois les volets en place

Les volets étant placés en position la plus haute possible sous l'avant-toit (il a d'ailleurs fallu raboter quelques chevrons), il pourront ensuite être camouflés par le lambris
Une fois le lambris sous les avant-toits en place, les coffres des volets ont complètement disparu

vendredi 29 juillet 2011

Mise en place de tasseaux en toiture

Afin d'éviter toute éventuelle chute des plaques d'isolant soit avec le temps, soit suite à la mise en dépression de la maison à l'occasion d'un test Blower-Door, nous préférons mettre en place, par pure précaution, des tasseaux qui maintiennent plaqué l'isolant, sur la partie de la toiture qui ne sera pas habillée de placo

mardi 26 juillet 2011

Fin du lambrissage des avant-toits et démontage des échaffaudages

Les charpentiers terminent aujourd'hui le lambrissage des avant-toits


Pendant qu'ils travaillent sur les façades Nord et Ouest, Fred lui s'occupe de mettre en place sous l'avant-toit du pignon Est, le tuyau PVC en 100 pour la ventilation secondaire de la fosse septique

Ensuite, les charpentiers démontent les échafaudages... Ca sent la fin du gros oeuvre et le début des "finitions" intérieures...
La maison commence à avoir belle allure

lundi 25 juillet 2011

Lambrissage des avant-toits

Malgré la pluie, les charpentiers s'attaquent aujourd'hui au lambrissage des avant-toits en façade Sud.
Les volets roulants extérieurs à l'étage sont désormais camouflés par le lambris...

samedi 23 juillet 2011

Bardage Coté Sud

Aujourd'hui, nous terminons le bardage de la maison côté Sud...

et nous nous attaquons même à la partie remise
Ca sent la fin... du bardage..
Marylis vient donner un petit coup de main, en fin de journée... Elle vient aide à "peinturer"

mardi 19 juillet 2011

Pose du faux plafond et des cloisons à l'étage

Les 30mm d'isolant acoustique Homatherm Uniboard étant en place sur le plancher OSB ainsi que la 2ème couche de fibre de bois en 100mm également en place en toiture dans le contre-chevronnage, les charpentier peuvent procéder à la pose du faux plafonds
ainsi que des cloisons à l'étage


samedi 16 juillet 2011

Pose du bardage sur le pignon ouest

Bien installé sur le toit terrasse pour la découpe
Le soleil est au rendez vous
Et voilà le résultat

vendredi 15 juillet 2011

Fin de l'isolant en toiture Pose du résiliant sur le plancher

Aujourd'hui, toujours avec l'aide de Jacques, nous terminons la pose de l'isolant sur le pan Sud de la toiture, ainsi les charpentier pourront attaquer la semaine prochaine la mise en place du faux-plafond.


L'après-midi se poursuit avec la pose de l'isolant acoustique Homatherm Uniboard sur le plancher. La pose s'effectue en 2 temps : une première couche de panneaux en épaisseur 10mm puis une deuxième couche de panneaux en épaisseur 20 mm posés en croisés.

Les coupes se font très facilement à la scie sauteuse


jeudi 14 juillet 2011

Pose 2ème couche Fibre de bois Toiture

Aujourd'hui, avec l'aide de Jacques, nous attaquons la pose de la 2ème couche d'isolant en toiture. Il s'agit toujours de panneaux de fibre de bois Isonat+, haute densité 55kg/m3, en épaisseur 100. Ils sont posé en croisé par rapport aux panneaux en 140mm déjà en place, contre le pare-vapeur, que nous avons finalement placé entre les 2 couche d'isolant.
Nous attaquons le pan de toiture Nord
C'est le pan de toiture dans lequel passent toutes les évacuations
Et voici le résultat, après une grosse matinée de travail avec Jacques et un petit coup de main d'Hélène en fin de journée
Fred a même eu le temps de terminer la pose des grilles de ventilation anti-rongeur

lundi 11 juillet 2011

Un petit point plomberie


Il a fallu enlever une entretoise

vendredi 8 juillet 2011

1er test Blower Door

L'entreprise EPPC (Séméac 65) étant équipée d'une porte Blower Door, nous avons pu effectuer aujourd'hui un premier test à l'étanchéité. Ce test est intéressant et important car il permet de détecter des fuites au niveau du contreventement, du pare-vapeur, des menuiseries... avant que toutes finitions ne soient mise en place.
Première étape : mise en place de la porte

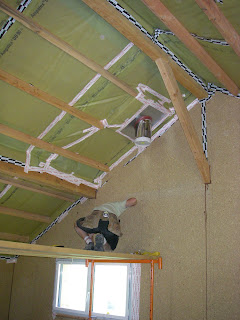

Et c'est parti!!! Le pare-vapeur se tend en toiture, la maison se met en dépression et en passant la main en différents points stratégiques, on sent les premières fuites que l'on s'empresse de colmater

Au final, comme nous nous en doutions, c'est surtout la dalle qui fuit notamment au niveau des évacuations et gaines. Mais cela n'a rien d'alarmant. Il faudra traiter ça avec soin lors du coulage de la chape liquide.
Pour le reste de la maison (ossature, menuiseries, pose pare-vapeur...), le bilan est plutôt très satisfaisant.
Le chantier peut se poursuivre tranquillement.

jeudi 7 juillet 2011

Mise en place en toiture de l'event des WC et de la VMC

Maintenant que le pare-vapeur est totalement mis en place en toiture et le contrechevronage effectué, avant la réalisation du test Blower Door demain, les charpentiers vont percer la toiture pour la mise en place de l'évent des WC de l'étage ainsi que de la sortie de toit de la VMC.
Ils prennent bien soin d'étanchéisé le tout de façon à ce qu'il n'ait aucune fuite d'air au niveau de ces "trous" dans la toiture

Et sur le toit voilà ce que cela donne...

mercredi 6 juillet 2011

Fin de l'étanchéité de la chaminée et fin du Contrechevronnage

Aujourd'hui, il faut terminer l'étanchéité de la sortie de toit du poêle en plaçant la plaque d'étanchéité prévue à cette effet mais en recouvrant surtout, le tout de pare-vapeur et de scotch afin d'être sur qu'il n'y ait aucune fuite d'air à ce niveau là

Avant que le contre-chevronnage ne soit terminé et surtout afin que les charpentiers puissent demain percer le toit au bon endroit pour l'évacuation de la VMC HygroB BBC de chez Atlantic, Fred place le bloc VMC et matérialise cette sortie
